Material Requirements Planning (MRP) voor Exact Online Productie
De bedoeling van Material Requirements Planning (MRP) is het genereren van tijdgefaseerde bestelbehoeften en productiebehoeften. Met andere woorden, we willen tijdig inkopen en voor zover mogelijk vermijden om inkopen te consolideren aangezien dat tot ongewenste voorraad kan leiden. Het volledige MRP concept is de kern van Exact Online Productie Premium. De eerste fase gaat deze maand in controlled release.
Het volledige materiaalplanning concept

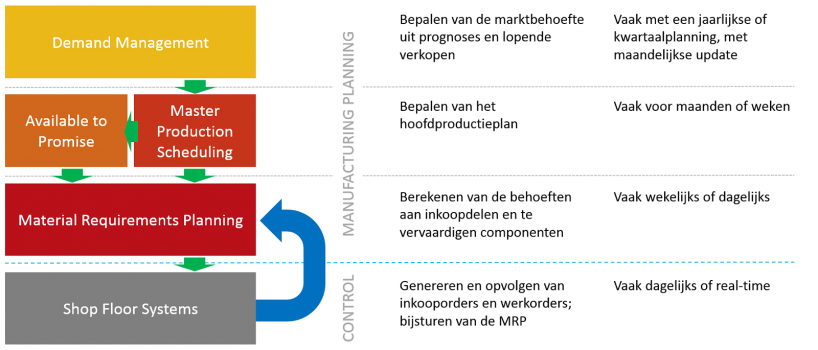

Als Exact Online Productie Premium compleet is zal het de volgende componenten bevatten:
Voor de eerste fase komt een deel van Material Requirements Planning beschikbaar. Dit deel maakt het mogelijk om tijdgefaseerde inkooporders te genereren voor materiaalbehoeftes die uit werkorders voortkomen. Vanzelfsprekend worden materiaalbehoeftes die direct uit verkooporders, verkoopprognoses, magazijnverplaatsingen of assemblageorders voortkomen ook meegeteld. De beperkingen zijn dus al volgt:
- Geen materiaalbehoeften die indirect voortkomen uit verkooporders of verkoopprognoses: maakproducten worden niet geëxplodeerd.
- Geen tijdgefaseerde werkorders voor componenten: maakproducten worden niet geëxplodeerd.
MRP eerste fase werkt dus wél voor meerlaagse werkorders, maar niet voor werkorders die nog niet bestaan!
Een voorbeeld:
We hebben twee werkorders voor brandstofpompen, een werkorder voor 20 stuks in week 7, en een werkorder voor 25 stuks in week 9. Het MRP Detail van de brandstofpompen ziet er dan als volgt uit:

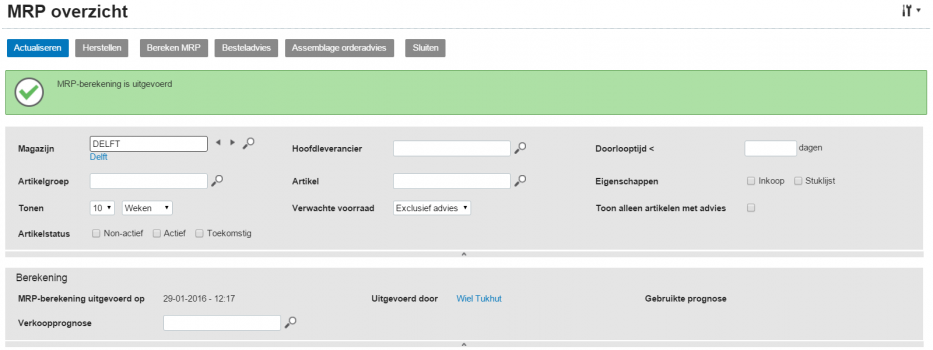

Vanuit het MRP overzicht klikken we op Bereken MRP. Als de berekening klaar is volgt de melding MRP berekening uitgevoerd:
Het MRP overzicht toont de geplande voorraad van de brandstofpompen (regel 1) en de benodigde materialen (regels 2, 3, 5, en 6). Het getal in de linkerbovenhoek van de cel is het inkoopadvies:

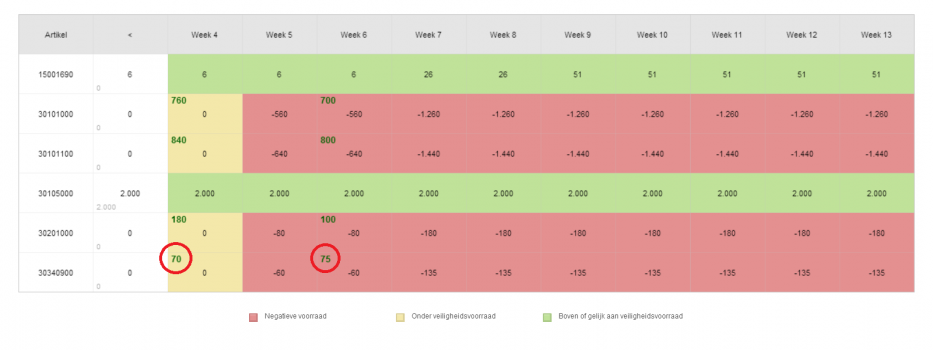

Door naar het MRP detail van een materiaal te kijken zien we hoe het advies tot stand gekomen is. We hebben 60 vierkante meter plaatstaal nodig in week 5. De levertijd is drie dagen, dus in week 4 is het advies om 70 vierkante meter in te kopen. Waarom 70? Omdat er een veiligheidsvoorraad van 10 vierkante meter ingesteld is voor dit artikel. Die moet ook aangevuld worden, want de huidige voorraad is nul. In week 7 hebben we 75 vierkante meter plaatstaal nodig. Het advies is voor een inkoop in week 6 voor 75 vierkante meter. Immers, we hebben de veiligheidsvoorraad al eerder op peil gebracht!
Vanuit het overzicht kunnen we besteladvies genereren. Wellicht dat we bepaalde inkooporders nog niet willen genereren. Geen probleem, we kunnen ze later bestellen. Op een later bestelmoment kunnen we ook de MRP opnieuw berekenen. Dan houden we rekening met de orders die gewijzigd zijn, en kopen we niet teveel voorraad.
Material Requirements Planning eerste fase komt beschikbaar in februari 2016 voor controlled release.
